曹妃甸南站配電所改造工程送電成功
近日,由電務公司承建的曹妃甸南站配電所外電源6千伏升級10千伏改造工程正式送電成功。

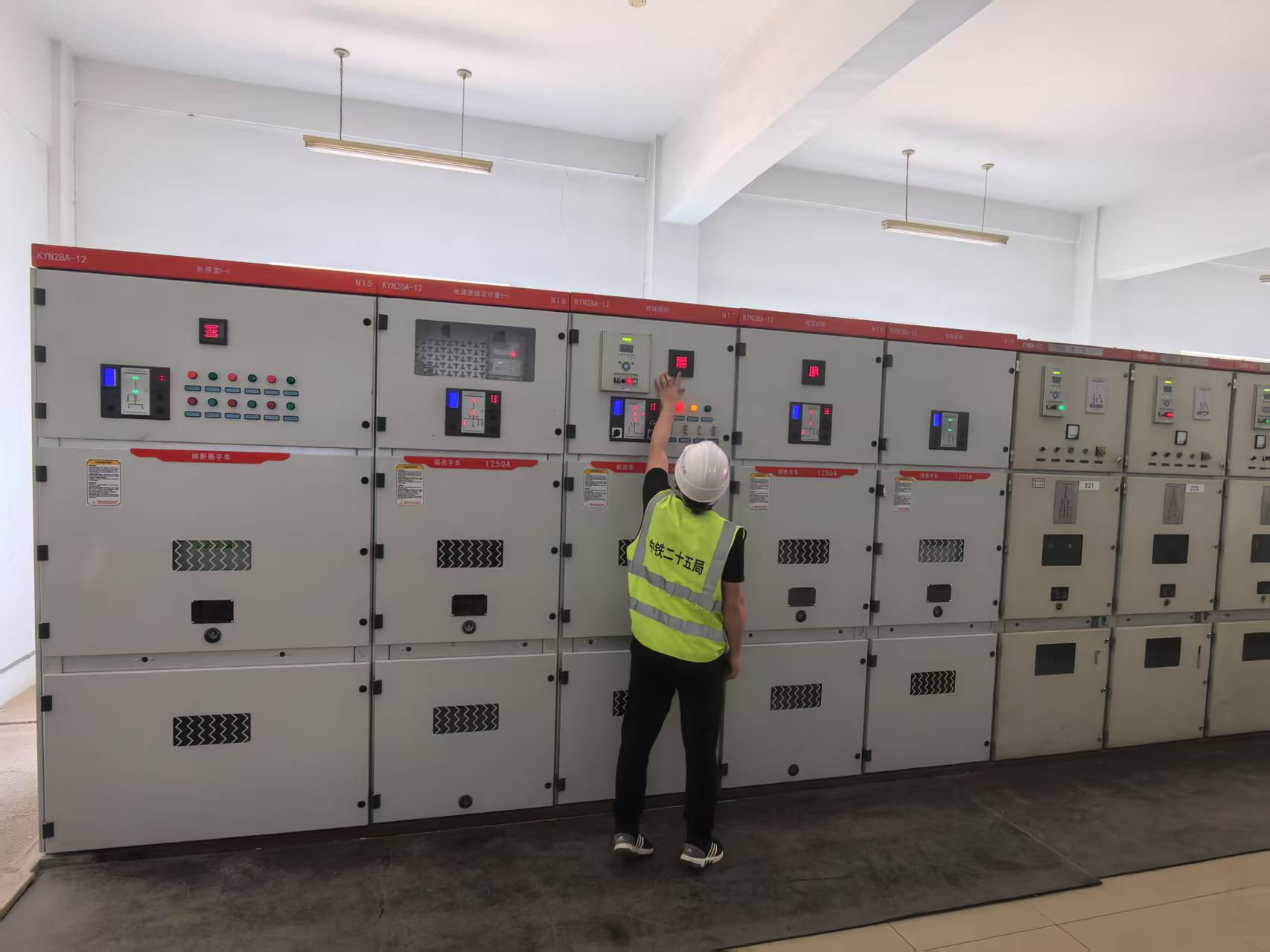

圖為施工人員正進行設備調試 (朱玉鵬 攝)
據悉,曹妃甸南站6千伏供電系統2008年投用以來,由于設計負荷局限,長期面臨負荷緊張、穩定性薄弱等問題,這不僅制約了鐵路運輸生產效率,也使站區居民的工作與生活用電保障受到影響,配電所外電源改造升級迫在眉睫。
面對時間緊、任務重、標準高等多重壓力,本工程自5月10日開建以來,項目團隊精心部署,科學規劃,依托前期的多次現場實地勘查,制定了詳盡周密的施工方案并針對新增開關柜的安裝、調試、試驗等關鍵環節,制定了詳盡的作業指導書,確保了每一步操作都有據可依、有章可循,扎實推進標準化規范化建設。通過強化作業流程管控與技術規范落實,項目團隊先后克服了地下不明管線交叉、新舊設備接口兼容性等多項技術難題,歷時20天,實現“零延誤、零差錯”安全“天窗”,確保了升級改造工程的順利實施。
此次改造工程成功實現了6千伏至10千伏電源升級,通過供電網絡重構、設備迭代更新,徹底打通了曹妃甸南站供電的“瓶頸”。全新投運的10千伏供電系統,將有效把供電可靠性提升30%以上,為信號系統升級、智能化設備接入等提供穩定的電力支撐,進一步提升鐵路運輸效率和運行安全。
